'태양광발전사업' 이란?

 상업용 전기 시설로서,  태양광발전설비로 생산된 전기 한전과 공급인증서를 통해 전력시장에 판매하는 사업

◎ 태양광발전소 조감도

GSP 태양광발전사업 장점

GSP만의 토탈 솔루션 (Total Solution) 제공

프로젝트 개발, 엔지니어링, 자재조달, 시공, 운영 및 유지관리에 이르는 모든 절차를 제공

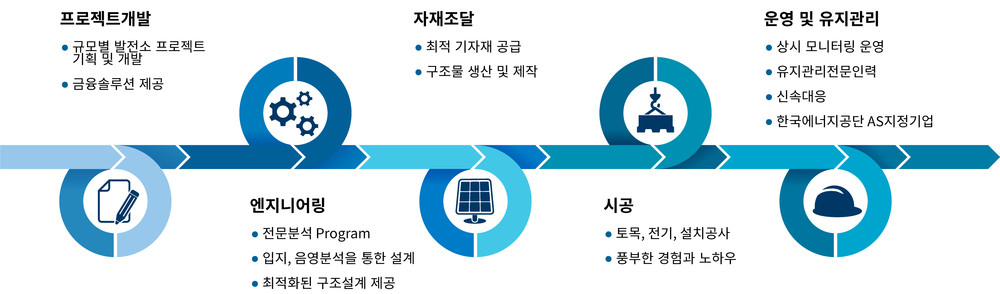

◎ GSP Total Solution

RPS (= 신재생 공급 의무화 제도)란?

Renewable energy Portfolio Standard

일정규모 이상(50만kW)의 발전사업자(공급의무자)에게 총 발전량의 일정비율 이상을 신재생에너지로

공급하도록 의무화하는 제도로서, 이를 이행하지 않을 시 과징금이 부과됨.

◎ 공급의무자 (2018년 기준, 21개소)

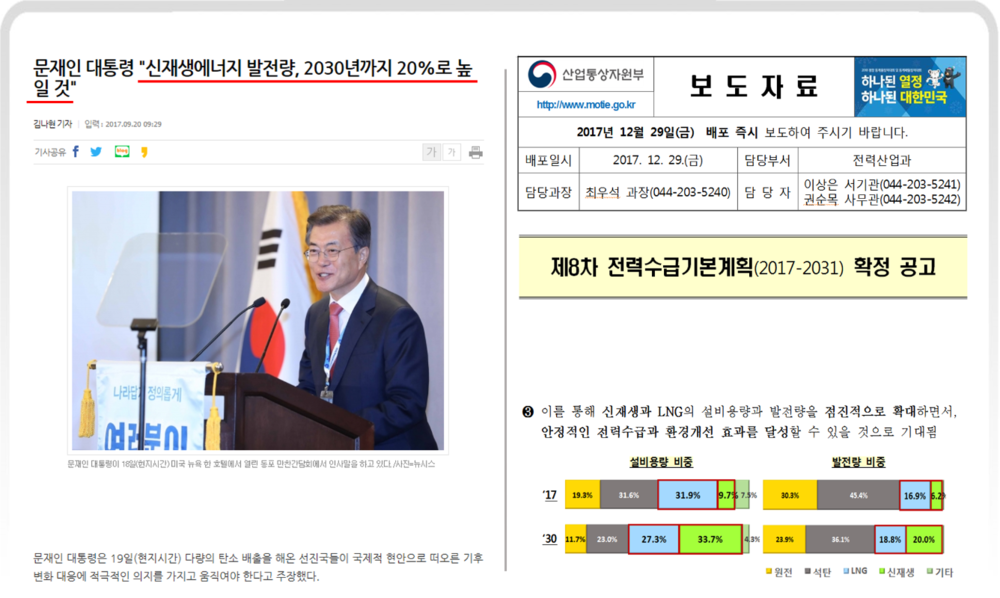

◎ 태양광발전사업 전망

태양광발전사업 장점


◎ 무공해 청정에너지

◎ 무노동으로 수익창출

◎ 매월 고정수익 창출

◎ 최소 20년이상의 발전수명

◎ 상대적으로 낮은 유지보수관리비

◎ 지붕 등 잉여공간 활용

◎ 안정적 노후대비 및 설계 가능

◎ 1금융권의 대출진행 가능

태양광발전사업 수익

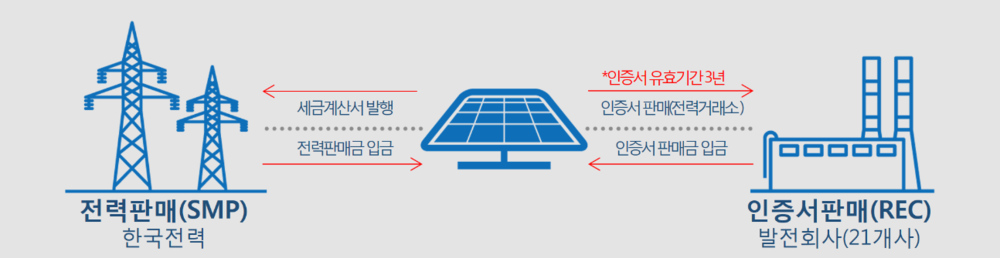

◎ 태양광 발전 수익구조 : SMP  +  ( REC  x  REC 가중치 )

                SMP (System Marginal Price)                                                                                                                                         REC (Renewable Energy Certificate)

               생산된 전력을 한전에 판매하는 가격                                                                                                                                        신재생에너지로 전기를 생산,

                                                                    공급하였음을 인정하는 증서

◎ 태양광발전사업 수익성

  ● 월 수익 : SMP수익 + REC수익

      - SMP수익 : SMP가격  x  월발전량

      - REC수익 : REC가격  x  REC  x  REC가중치


  ● REC가중치

      - 토지 최대 : '1.2' (100kW 미만 기준)

      - 건물 최대 : '1.5' (3,000kW 미만 기준)

 '공장 위 설치된 99kW 태양광발전소' 월 수익 예시

    - SMP / REC 가격 : 90원 / 110,000원

    - 월 발전량 : 99  x  30  x  3.6  =  10,692kW

    - SMP 수익 : 10,692  x  90  =  962,280원

    - REC 수익 : 110,000  x  10  x  1.5  = 1,650,000원

    ▶월 수익 : 962,280 + 1,650,000 = 2,612,280원

    (월수익은 발전소 설치 재원 및 기상조건, 계절에 따라 바뀔 수 있습니다.)

태양광발전사업 설치장소


토지

건물

축사

태양광발전사업 진행절차


1. 계약

계약금 10%


- 공사계약

- 서류준비 및 전달

- 계약이행보증 증권발급

2. 사업허가

2~3개월

- 사업허가신청 (지자체)

- 발전소실시설계

- 착공관련시설계

- 토목 경계 및 분할측량

- 설계 / 감리 계약 및 배치

- 한전 PPA 신청

- 사업자등록 (사업주)

3. 개발행위 / 구조안전진단

2~3개월

- 개발행위신청 (토지형질변경 외)

- 토목 공사 시작

- 공사계획신고 (관할지자체)

- 건물 (지자체 요구시)

※ '착공 -> 준공검사 -> 준공' 소요기간 : 약 1~2개월

4. 착공

1차 자재입고 30%

2차 자재입고 50%


- 토목 기초 공사

- 구조물 설치공사

- 전기 간선공사

- 인버터 설치

- 전기 결선 및 인입

- 울타리 공사

- CCTV 설치공사

- 모니터링 설치

- 인터넷 설치 (옵션)

5. 준공검사

- 전기 안전 관리자 계약

- 사용전검사 (전기안전공사)

- 계통연계 및 PPA 완료 (한국전력공사)

- 사업장개시신고 (지자체)

- RPS 설비 설치 확인 (에너지관리공단)

6. 준공

준공 후 10% 잔금


- 사업주 교육

- 전기안전관리자 설비교육

- 토목 등 마감 미흡공사 완료

- RPS단가 입찰 (상호조율)
